Въпрос към урок: Структура на задачите - WBS
от курс: Управление на проекти с MS Project
Защо - проблем с WBS
Защо шифърът ми изглежда по този начин след като следвам инструкциите и съм проверила нивата си?

Здравейте, Анжелика, шифърът на WBS изглежда по този начин заради зададените настройки в маската на кода. Във Вашата настройка имате зададен префикс "МП1" и три нива на номериране с различни дължини и разделители, което формира кода във вида "МП1 1.1.11".

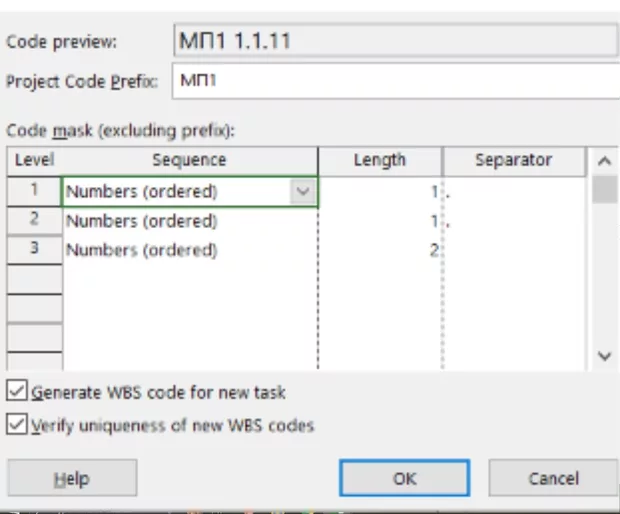

WBS кодовете в MS Project се генерират според зададената маска в настройките. В показания от Вас диалогов прозорец виждам следните настройки:
- Project Code Prefix: МП1
- Ниво 1: Numbers (ordered), дължина 1, разделител "."
- Ниво 2: Numbers (ordered), дължина 1, разделител "."
- Ниво 3: Numbers (ordered), дължина 2, без разделител
Това създава кодове във формат "МП1 1.1.11", където:
- МП1 е префиксът
- Първата "1" съответства на първо ниво
- Втората "1" съответства на второ ниво
- "11" съответства на трето ниво
Как да коригирате проблема
- Отворете отново диалоговия прозорец WBS, като кликнете върху Project > WBS > Define Code
- Проверете настройките на маската:
- Уверете се, че разделителите са коректни (точка или тире според нуждите Ви)
- Проверете дали дължината на всяко ниво е подходяща
- Ако искате кодове като МП1.1.01, задайте дължина 2 за третото ниво
- Ако искате да премахнете интервала между префикса и кода:
- В Project > WBS > Define Code
- Премахнете интервала в полето Code Preview
- Натиснете OK
- За да приложите новата WBS маска към всички задачи:
- Изберете Project > WBS > Renumber
- Маркирайте всички задачи
- Натиснете OK

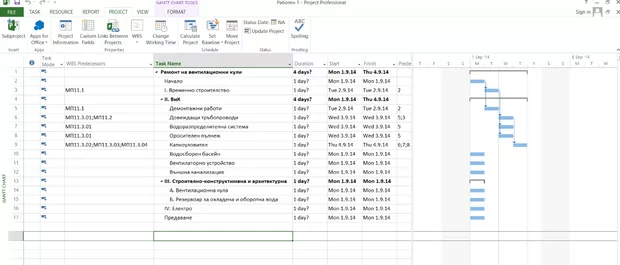

След тези промени шифрите Ви трябва да отговарят на структурата, която желаете. Имайте предвид, че WBS кодирането трябва да отразява логическата йерархия на задачите във Вашия проект.
